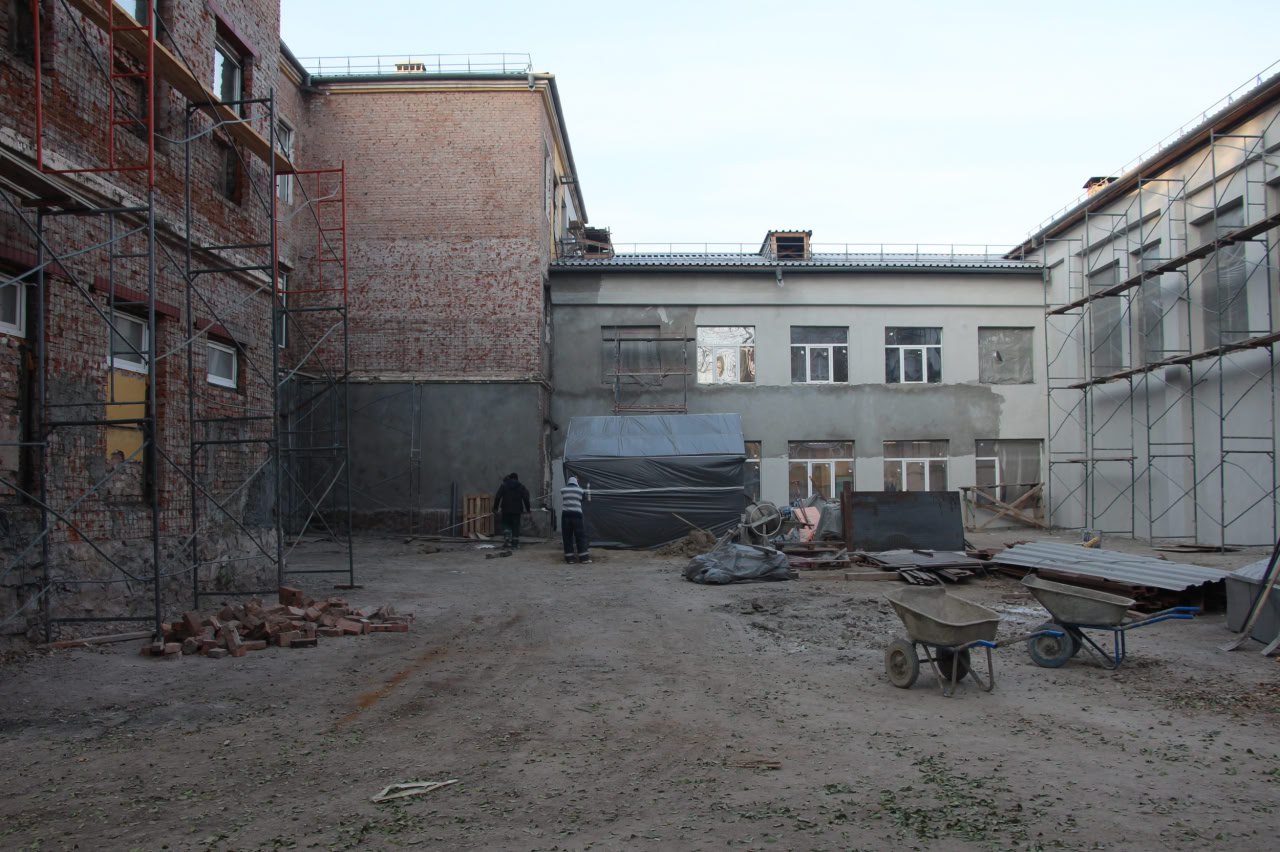

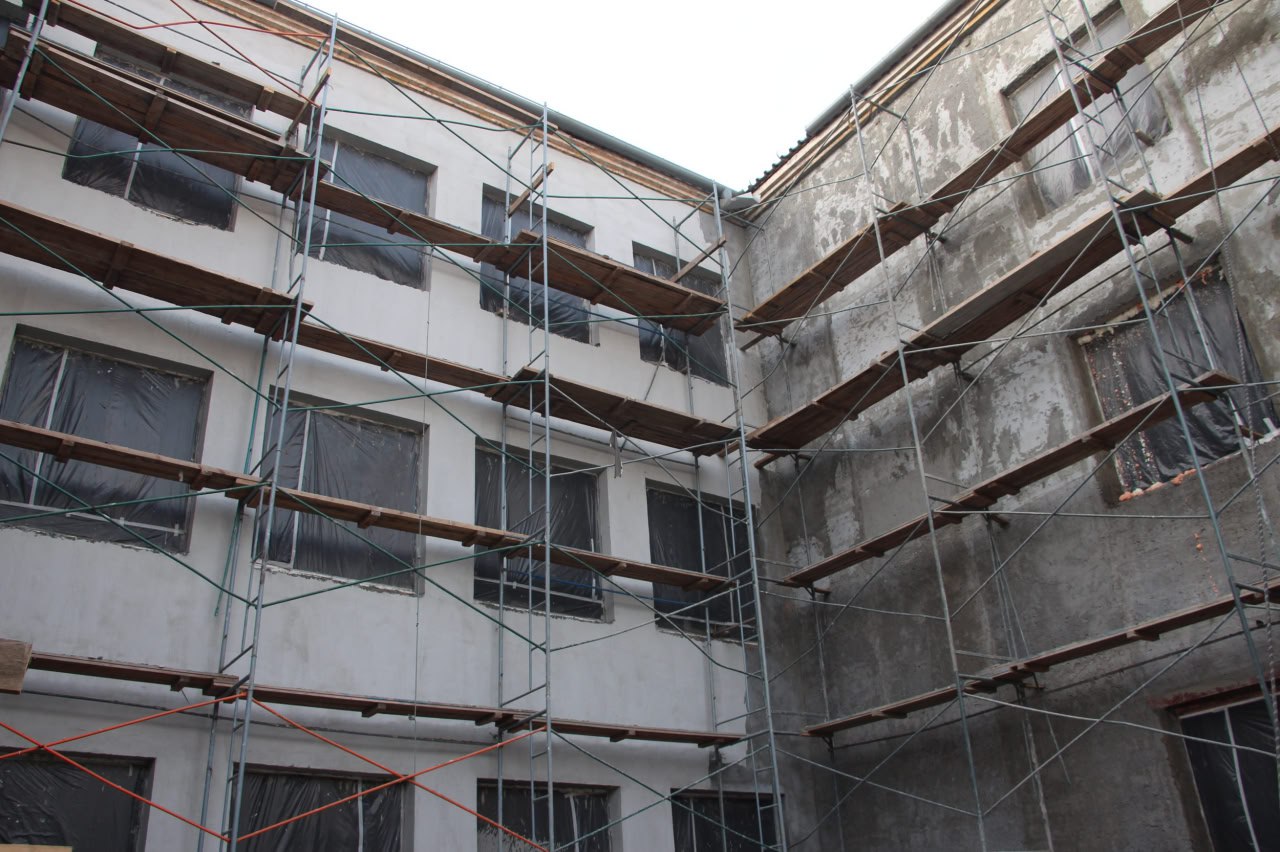

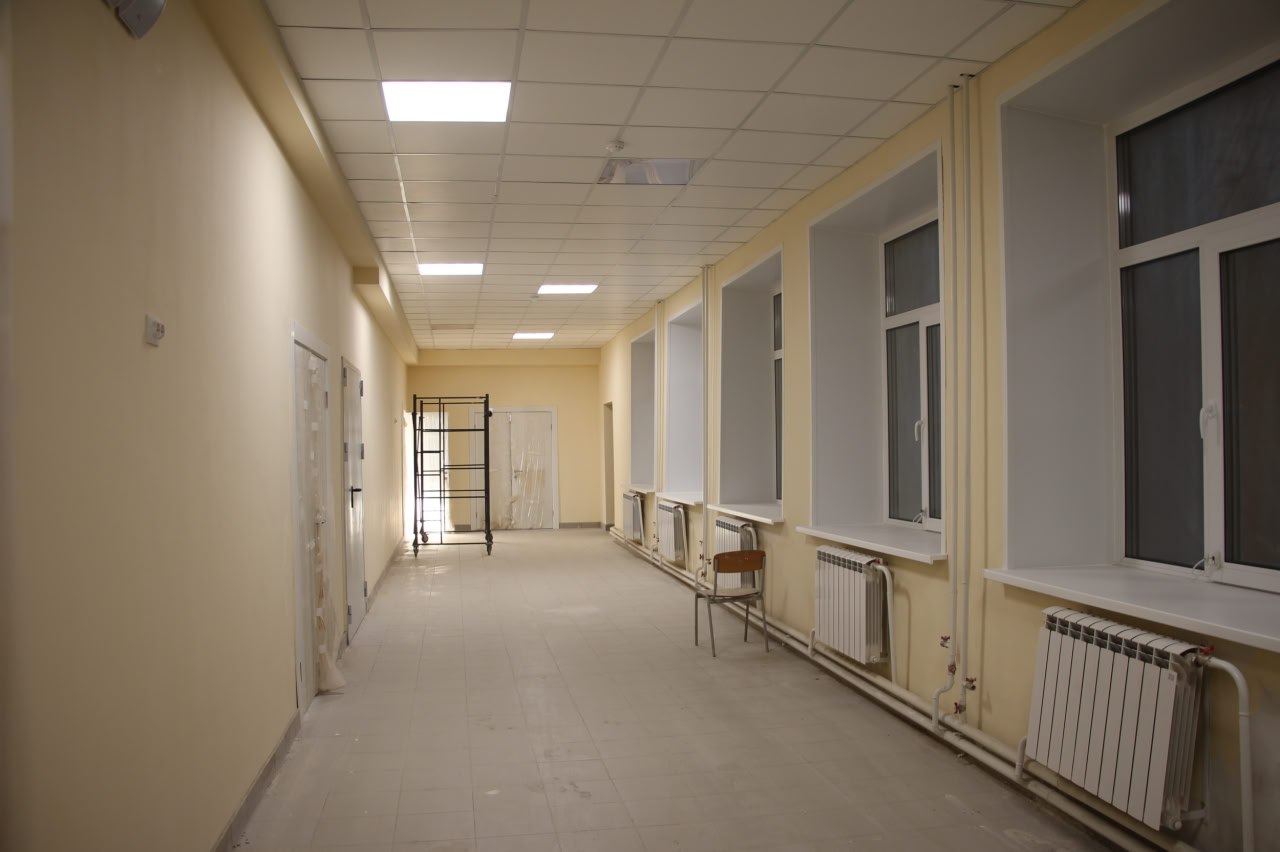

В абаканской школе № 10 подрядная организация ООО «ПромСтройРесурс» продолжает выполнять капитальный ремонт. В течение прошлой недели рабочие завершили покраску внутренних помещений площадью около 350 квадратных метров, оштукатурили оконные откосы, смонтировали «тепляк» на фасаде и приступили к «затирке» внешней штукатурки. За неделю выполнено около 70 квадратных метров затирочных работ и зашпаклёвано около 180 квадратных метров фасада. Остаётся завершить штукатурку ещё на площади около 230 квадратных метров.
В ближайшее время запланированы устройство отмостки вокруг здания школы, приобретение облицовочных панелей для входной группы, завершение окраски стен, оклейки обоев и установки новых откосов. В числе ближайших задач также обозначены финальная окраска спортивного зала и лестницы.
Капитальный ремонт выполняется по национальному проекту «Молодёжь и дети», федеральной программе «Модернизация школьных систем образования». Стоимость контракта – 140,4 млн руб.
